Công trình Phú Đông SkyOne tiếp tục duy trì nhịp độ thi công ổn định với các hạng mục được triển khai đồng bộ.

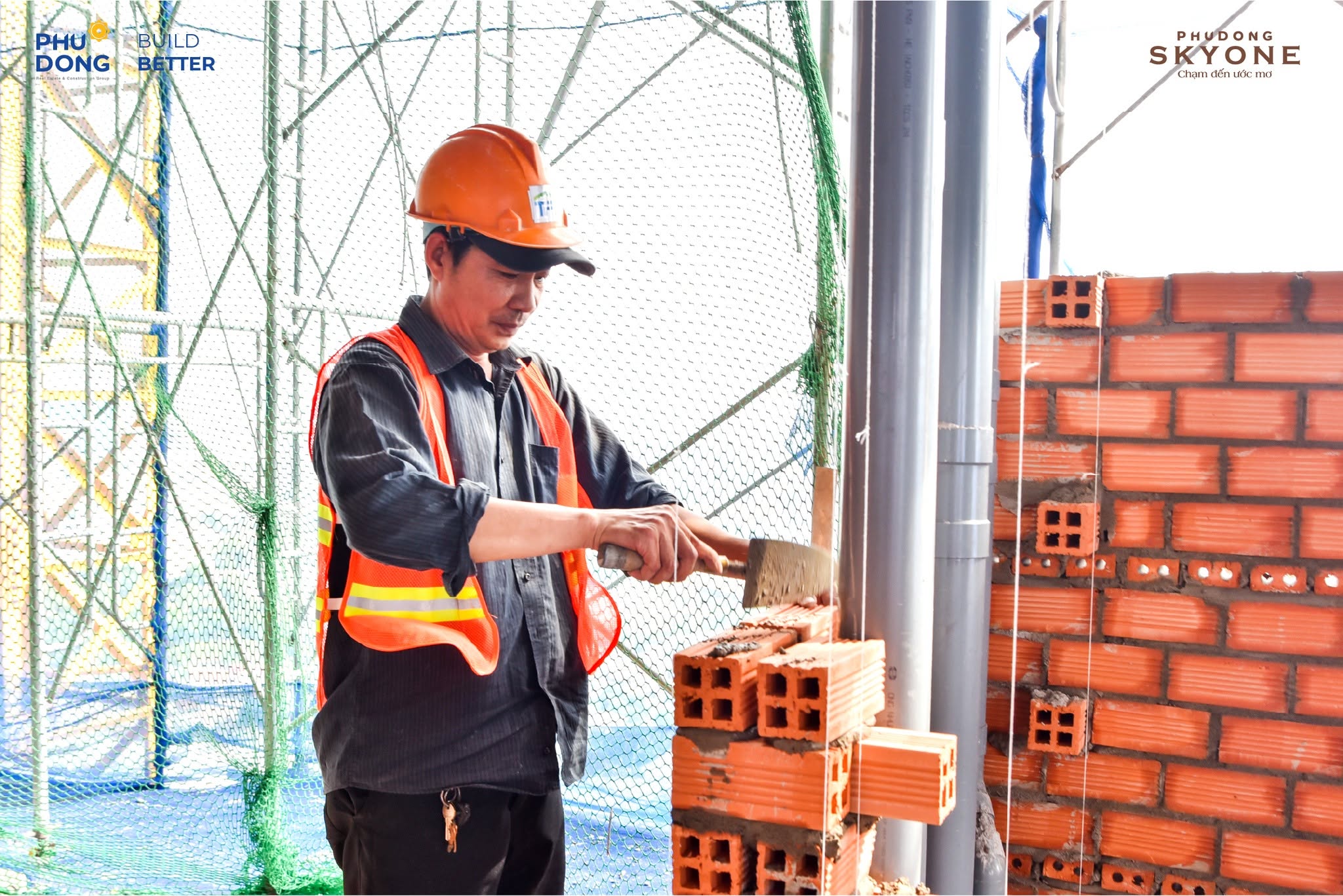

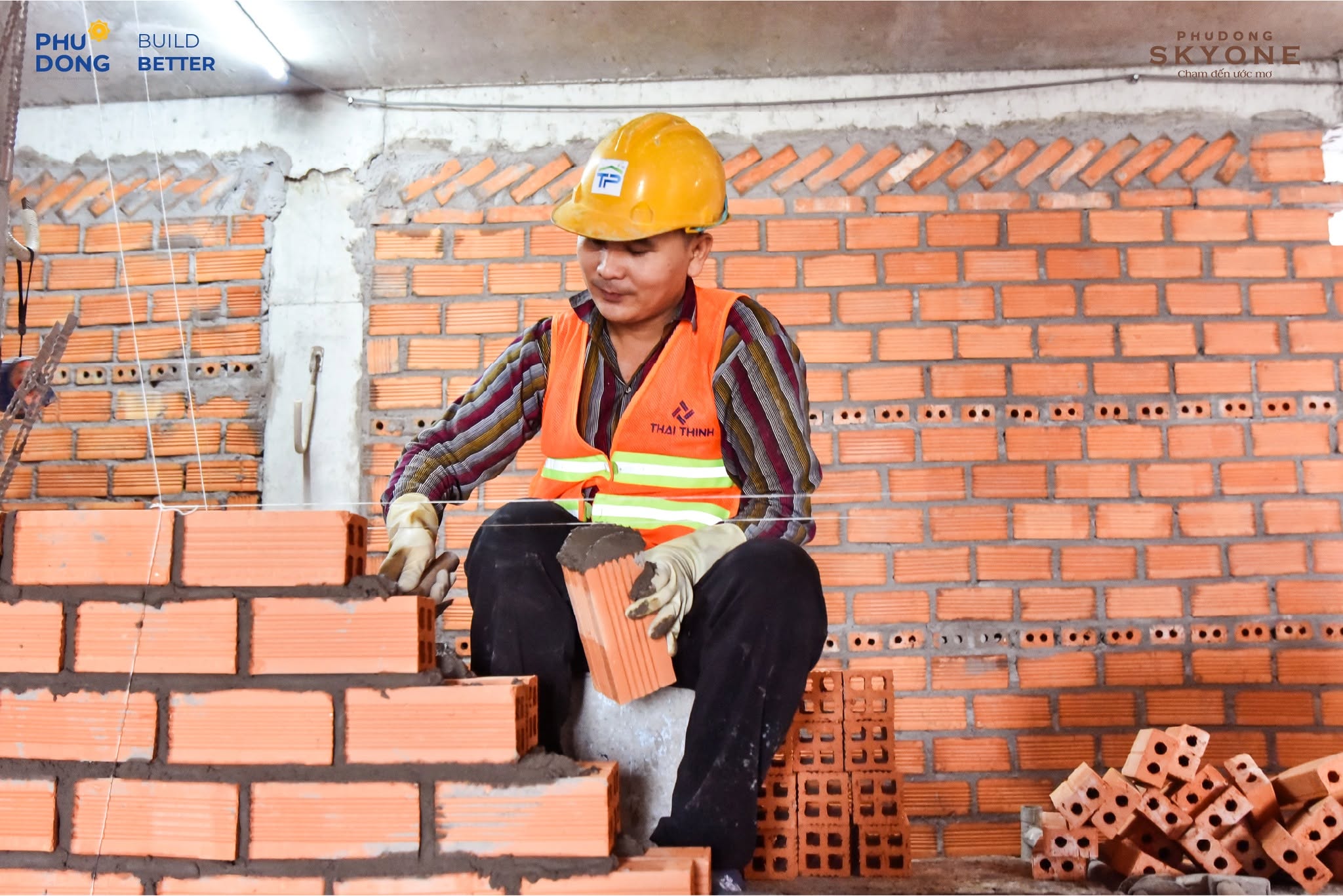

Block A: Xây tường tầng 8 – 16 hoàn thành 100%; tầng 17 – 23 đạt 85%; tầng 24 đạt 50%; tầng 25 đạt 70%.
Block B: Xây tường tầng 8 – 12 hoàn thành 100%; tầng 13 – 18 và 20 – 24 đạt 90%; tầng 19 đạt 50%.

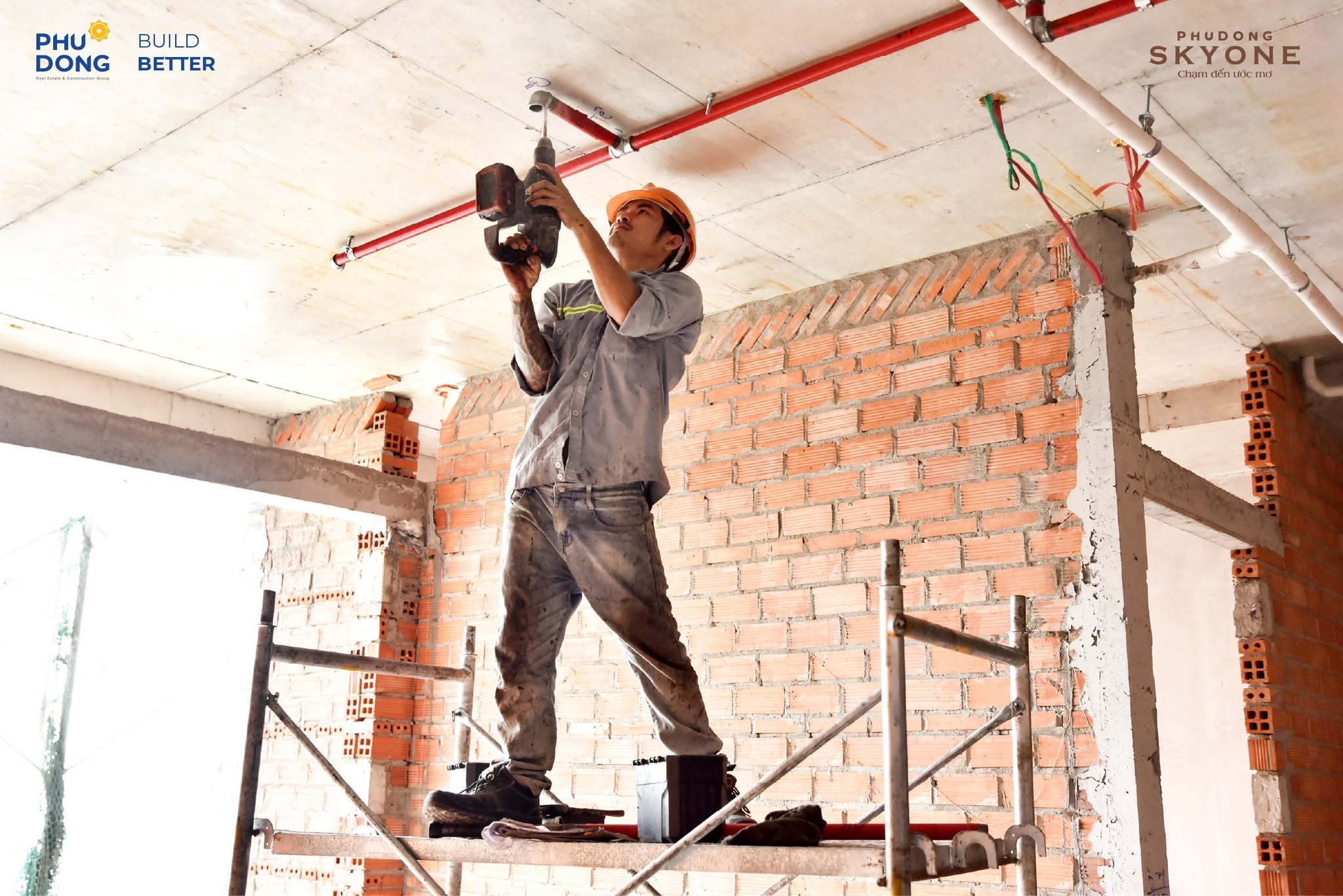

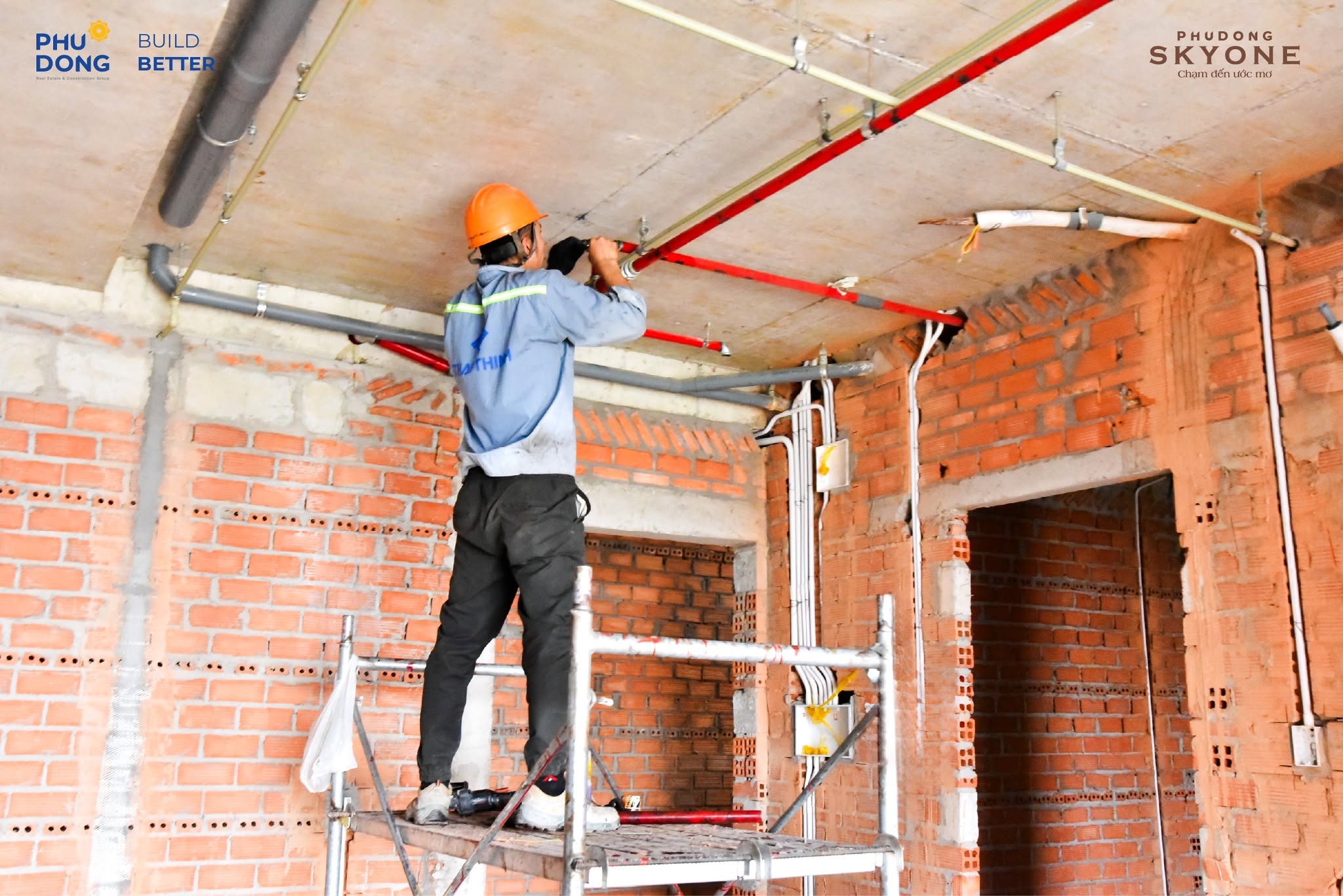

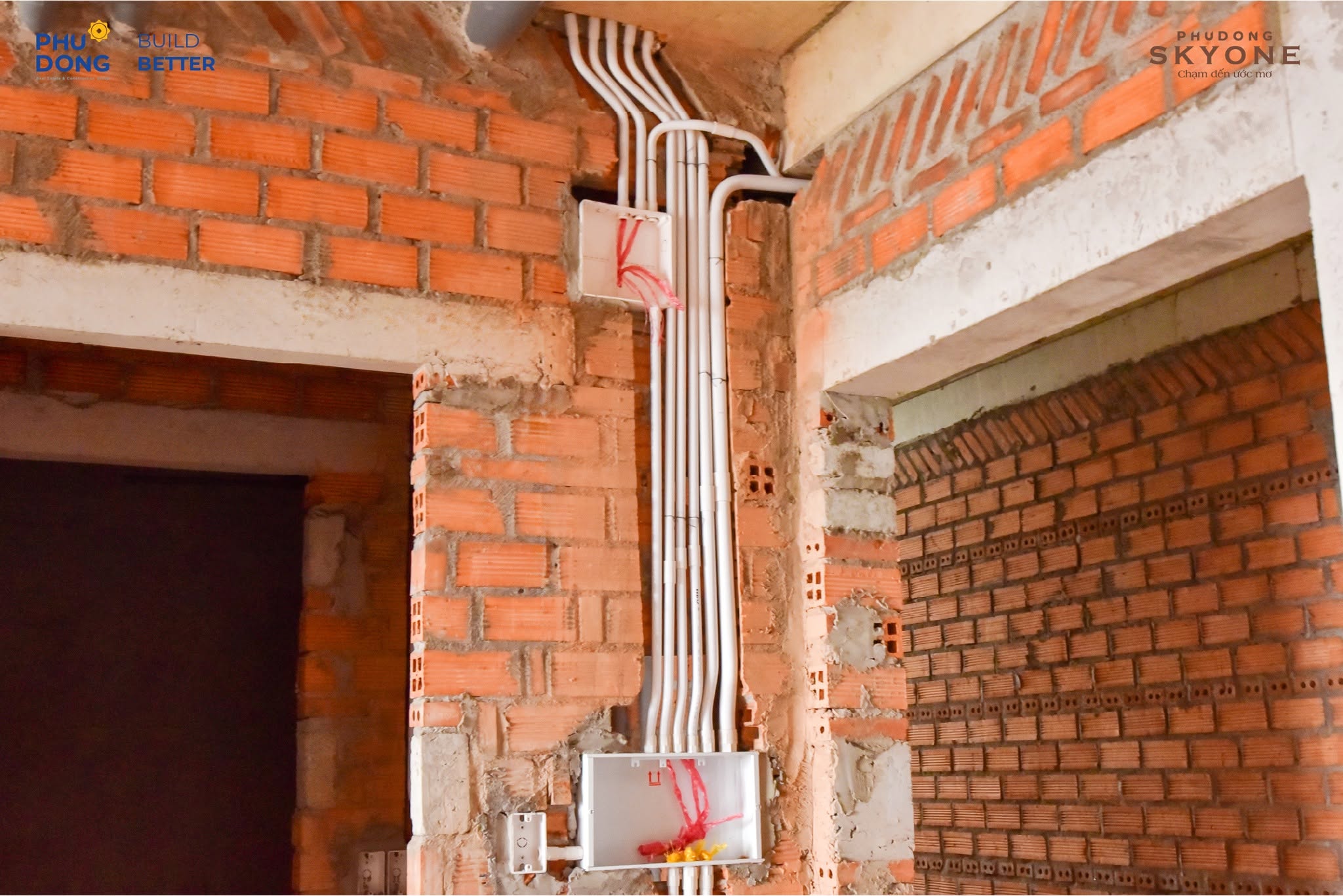

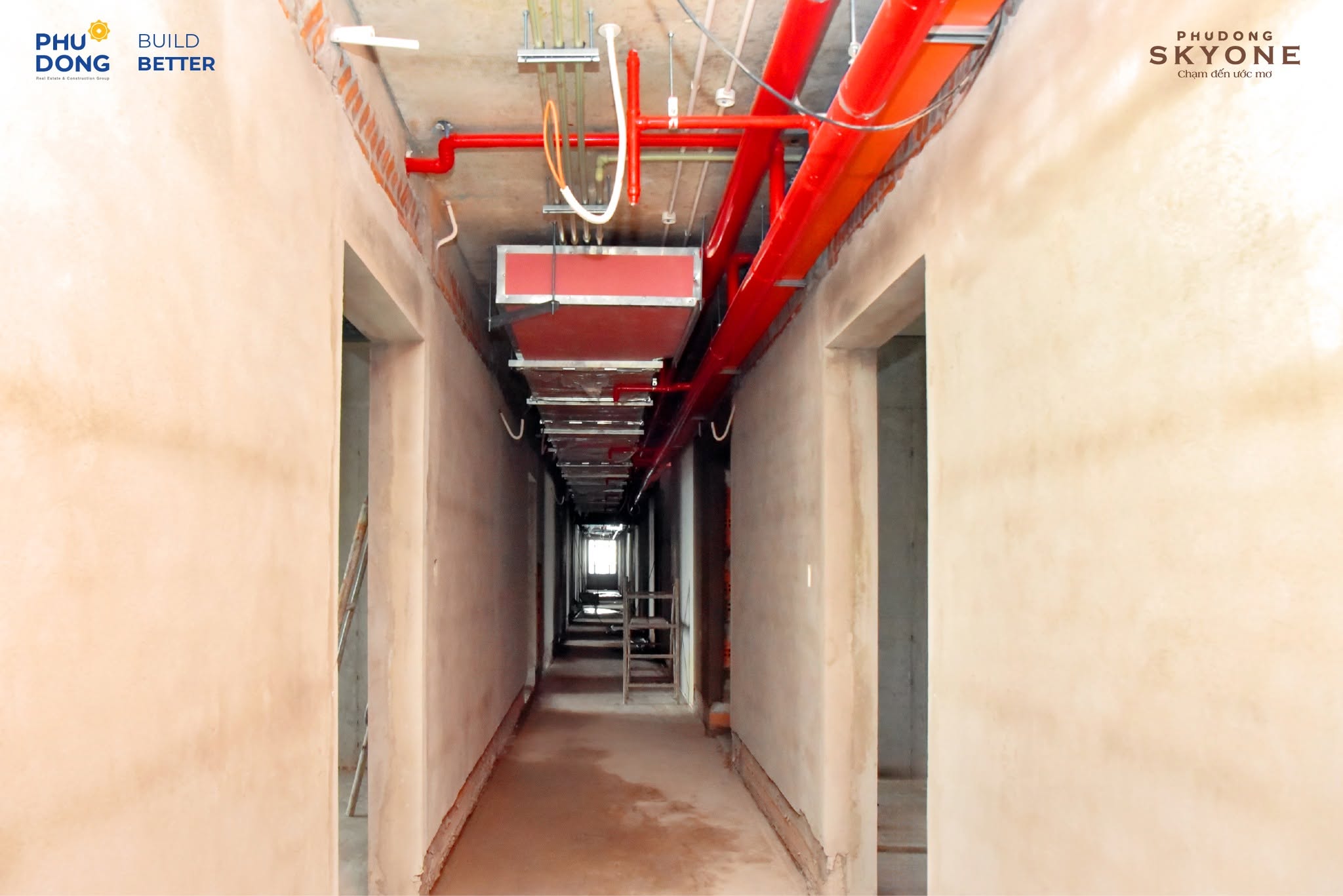

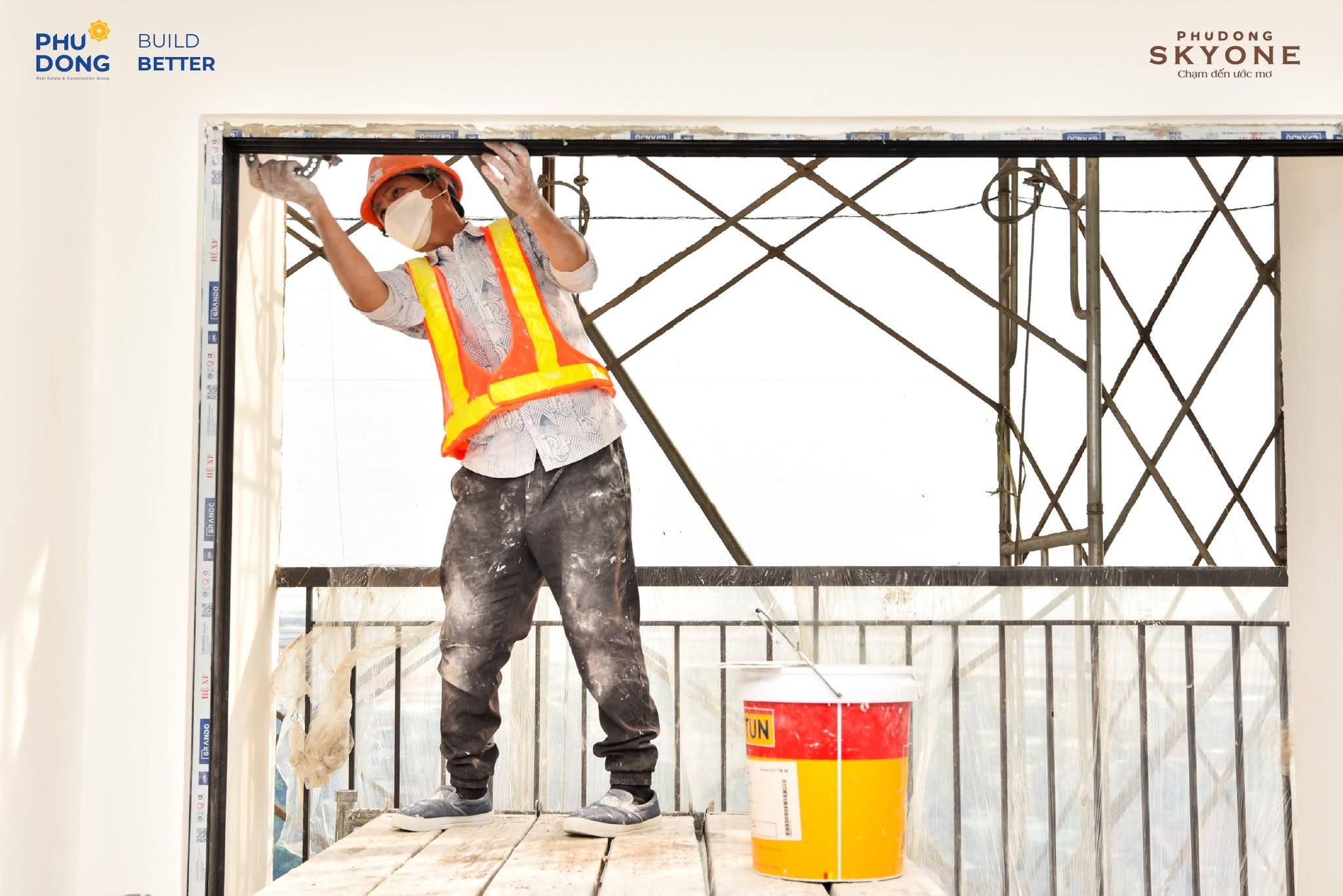

Song song đó, hạng mục cấp, thoát nước tầng 17 – 26 đạt 80%, thi công kéo dây báo cháy tầng 17 – 22 và đã hoàn thiện layout căn hộ, hành lang tầng 8 – 10.
Phú Đông SkyOne tiếp tục bám sát tiến độ, từng bước hiện thực hóa một không gian sống chất lượng cao cấp dành cho cộng đồng cư dân tương lai.
